Tổ máy H4 Thủy điện Ialy chính thức hòa lưới trở lại vào ngày 28.4
Tổ máy H4 Thủy điện Ialy chính thức hòa lưới trở lại
vào ngày 28.4, tổ máy H2 Thủy điện Sê San 3 dự kiến đưa vào vận hành vào chiều
nay 29.4 sau gần 1 tháng đại tu. Năm nay, công tác sửa chữa lớn tại các nhà máy
của Công ty được thực hiện trong điều kiện vừa đảm bảo tiến độ, chất lượng sửa
chữa vừa đảm bảo công tác phòng chống dịch bệnh Covid 19.
Lúc 0h00 ngày 01/4/2020, thời điểm mà Chỉ thị số
16/CT-TTg của Thủ tướng Chính phủ về các biện pháp cấp bách phòng, chống dịch
COVID-19 có hiệu lực, cũng là lúc tổ máy H2 Thủy điện Sê San 3 và tổ máy H4
Thủy điện Ialy được cô lập để đại tu. Đây là khoảng thời gian khó khăn nhất tại
Công ty Thủy điện Ialy khi đồng thời thực hiện 3 nhiệm vụ: Đảm bảo phòng, chống
dịch tuyệt đối an toàn; Đảm bảo vận hành sản xuất điện theo huy động và thực
hiện công tác sửa chữa lớn đúng tiến độ.

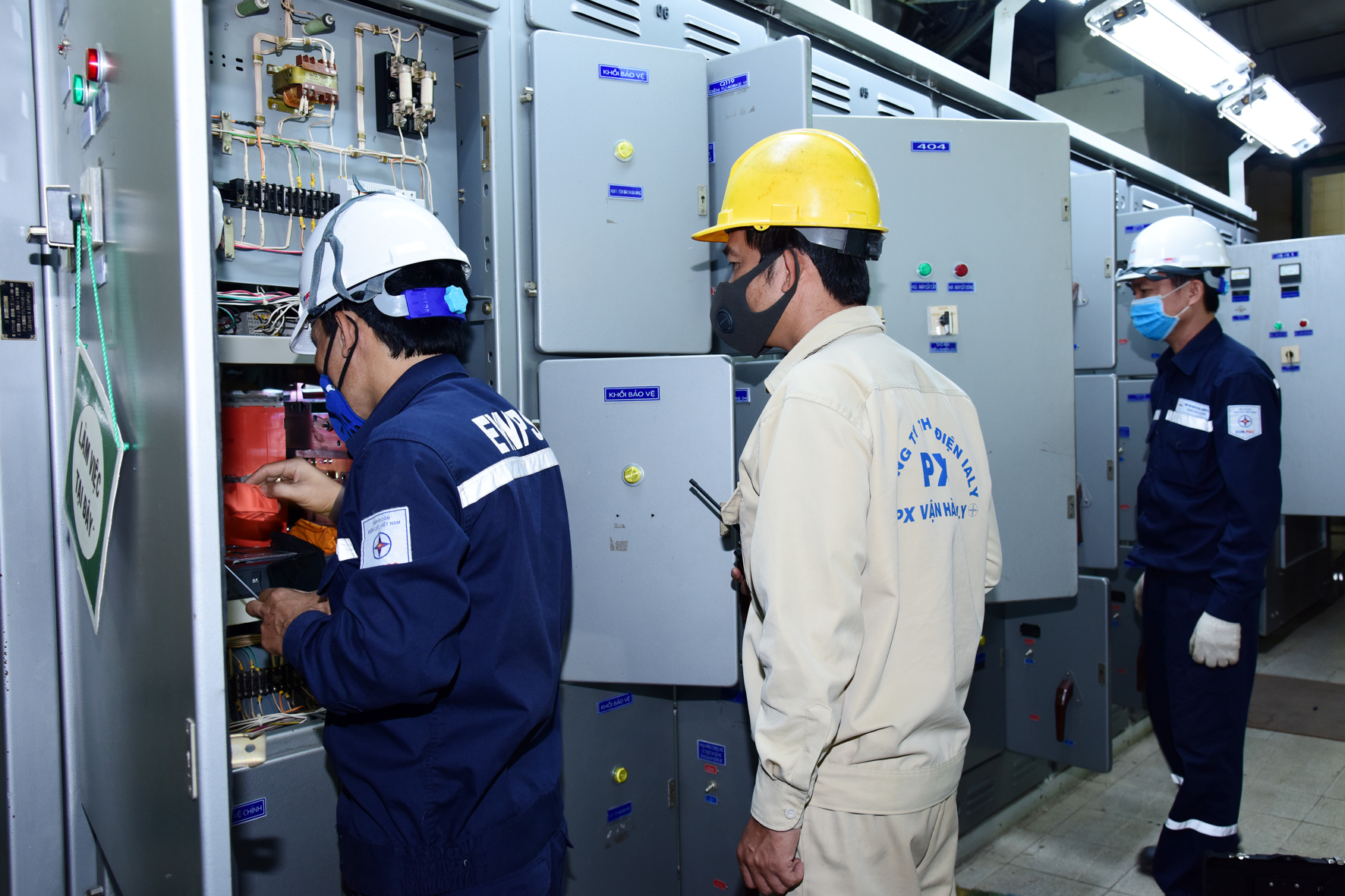

Nhân
viên vận hành Ialy (nón vàng) và nhân viên EVNPSC (áo xanh)
phối hợp thực hiện
đại tu thiết bị nhị thứ tổ máy H4 Ialy
Tại kỳ đại tu này, khối lượng công
việc được các kỹ sư, công nhân Trung tâm Dịch vụ sửa chữa EVN tại Ialy (EVNPSC)
là thực hiện kiểm tra, bảo dưỡng, sửa chữa và thay thế Tuabin, máy phát, máy biến
áp lực và các hệ thống phụ trợ. Hiệu chỉnh, thí nghiệm các thiết bị sau đại tu
như cân chỉnh tải trọng, định tâm tổ máy, kiểm tra cách điện. Tiếp theo là các
bước khởi động kiểm tra phần cơ, thí nghiệm ngắn mạch, không tải khối...qua đó, đánh
giá chất lượng, khả năng làm việc của thiết bị.

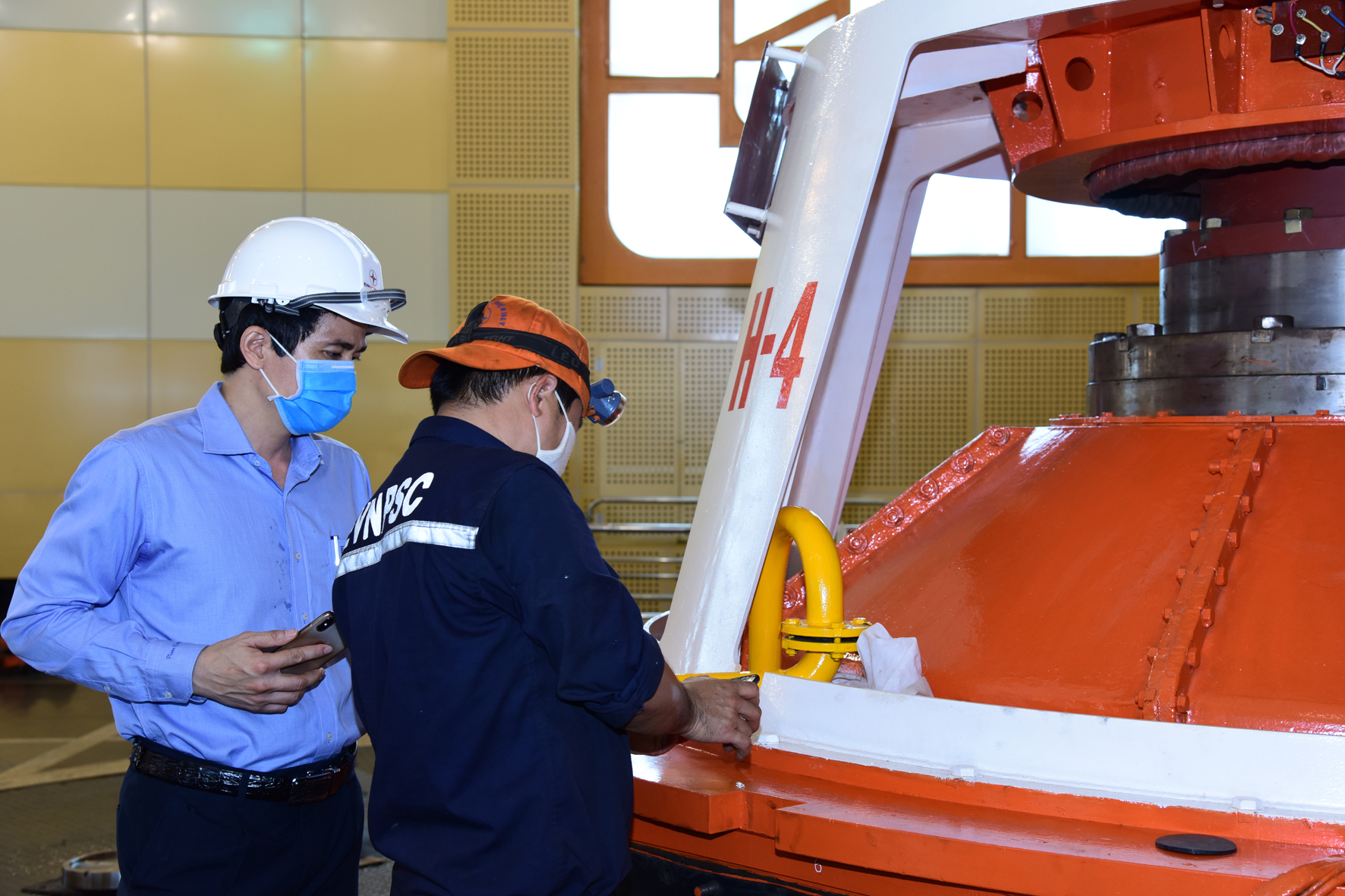

Lãnh đạo Phân xưởng
Vận hành thủy điện Ialy giám sát công tác sửa chữa (ảnh N.Hiến)
Là đơn vị trực tiếp quản lý vận hành nhà máy, cán bộ
kỹ thuật và nhân viên vận hành Công ty Thủy điện Ialy đã bám sát, theo dõi liên
tục công việc hàng ngày của các đội công tác. Lãnh đạo Công ty thường xuyên có
mặt để chỉ đạo giải quyết kịp thời các vướng mắc trong quá trình sửa chữa lớn.
Từ khâu lập kế hoạch, giao nhận vật tư, cô lập thiết bị và giám sát sửa chữa
được 2 đơn vị phối hợp nhịp nhàng góp phần mang lại thành công trong công tác
đại tu các tổ máy.
Theo kế hoạch, sáng nay 29.4.2020, tổ máy H3 Thủy điện
Ialy và tổ máy H2 Thủy điện Pleikrông được cô lập để phục vụ sửa chữa lớn. Dự
kiến sẽ hoàn thành vào ngày 27.5 tới đây.
Văn Ngọc tổng hợp
