Hôm nay, 26/7/2024, Ban quản lý dự án Điện 2 (EVNPMB2) đã phối hợp cùng Lilama 10, JSC, Nhà cung cấp thiết bị - Tập đoàn ANDRITZ Hydro GmbH (Ấn độ), Tổng công ty xây dựng Trường Sơn, Công ty Vinaconex, Công ty xây dựng Lũng Lô, Tổng Công ty xây dựng Sông Đà… và các đơn vị tham gia xây dựng trên công trường xây dựng Nhà máy thủy điện Ialy mở rộng tiến hành lắp đặt thành công Rotor tổ máy số 1.
Rotor tổ máy được tổ hợp từ tháng 5/2024 tại sàn lắp ráp của nhà máy, rotor có tổng trọng lượng trên 400 tấn và được thả vào vị trí bằng cẩu trục đôi 500 tấn của Tập đoàn Cơ khí Quang Trung.
Dưới đây là một số hình ảnh về sự kiện lắp đặt rotor tổ máy số -NMTĐ Ialy mở rộng:
Thực hiện nghi lễ cúng trước khi lắp đặt
Giám đốc và đội ngũ cán bộ, kỹ sư tham gia lắp đặt chụp hình lưu niệm với lãnh đạo EVNPMB2 và Tổng công ty XD Trường Sơn
Lực lượng tham gia lắp đặt rotor TM1

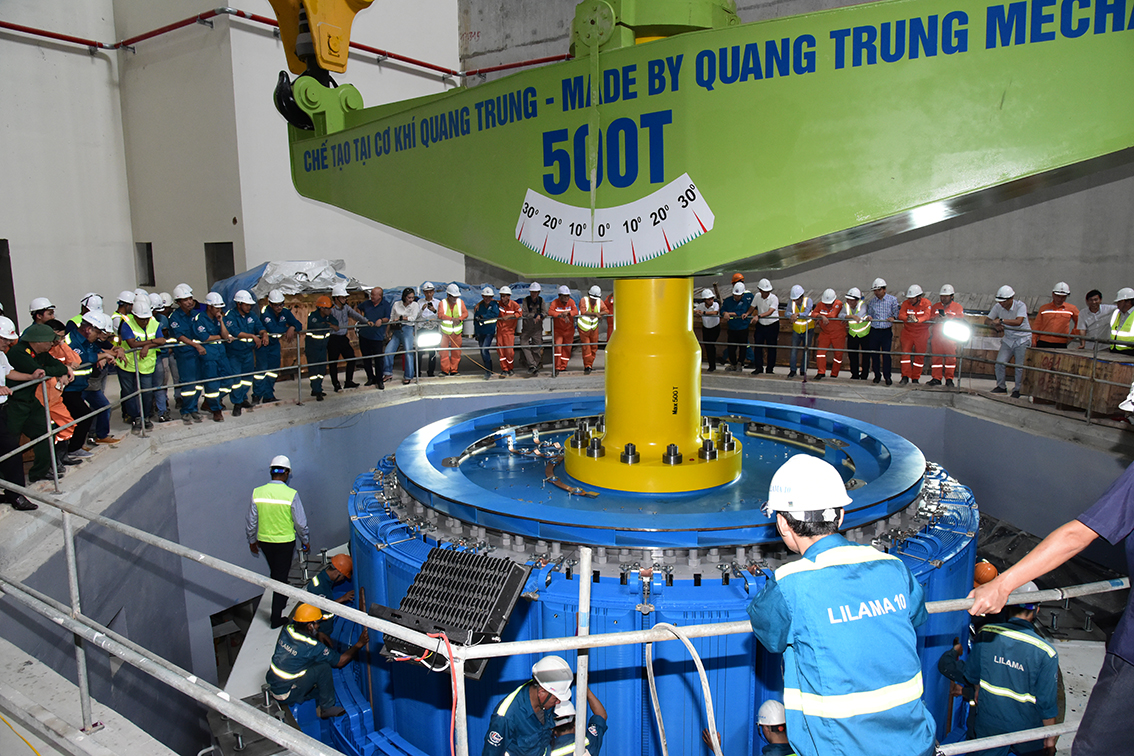

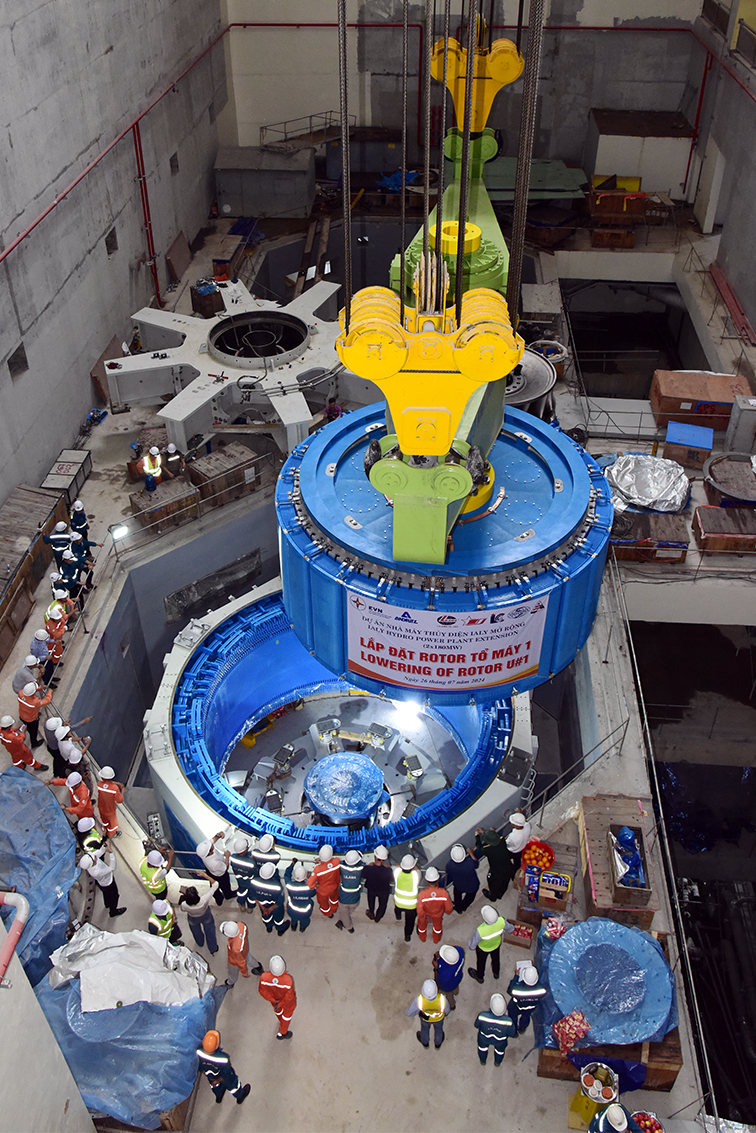

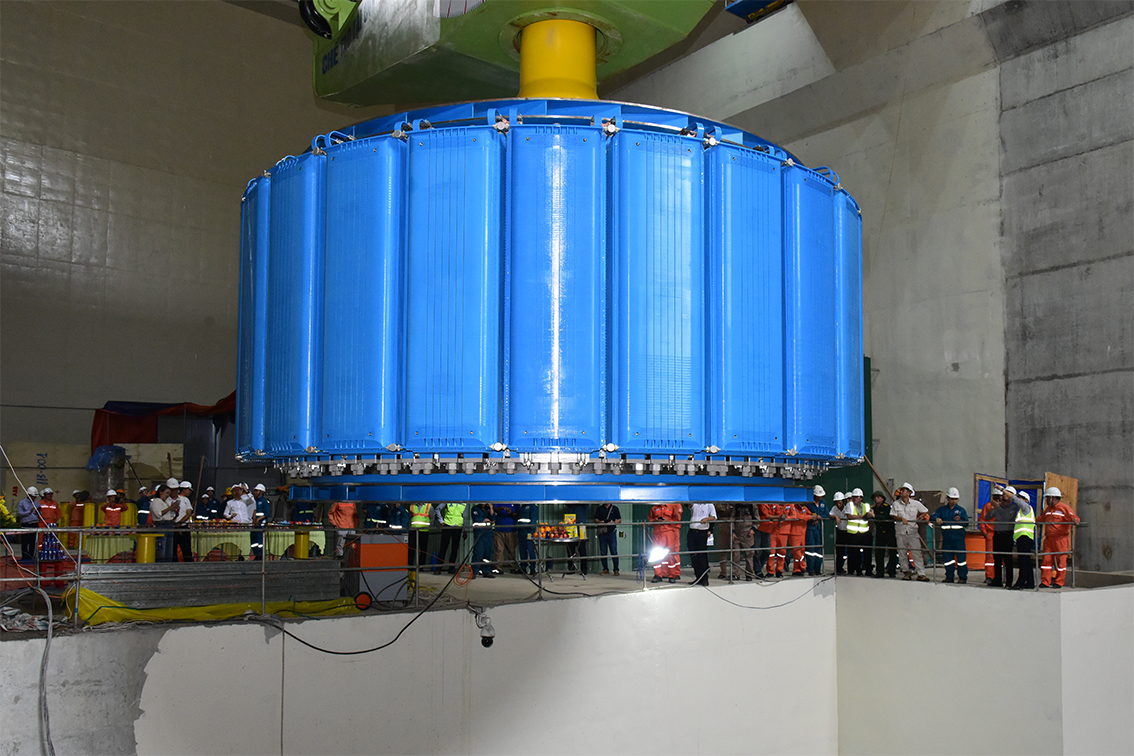

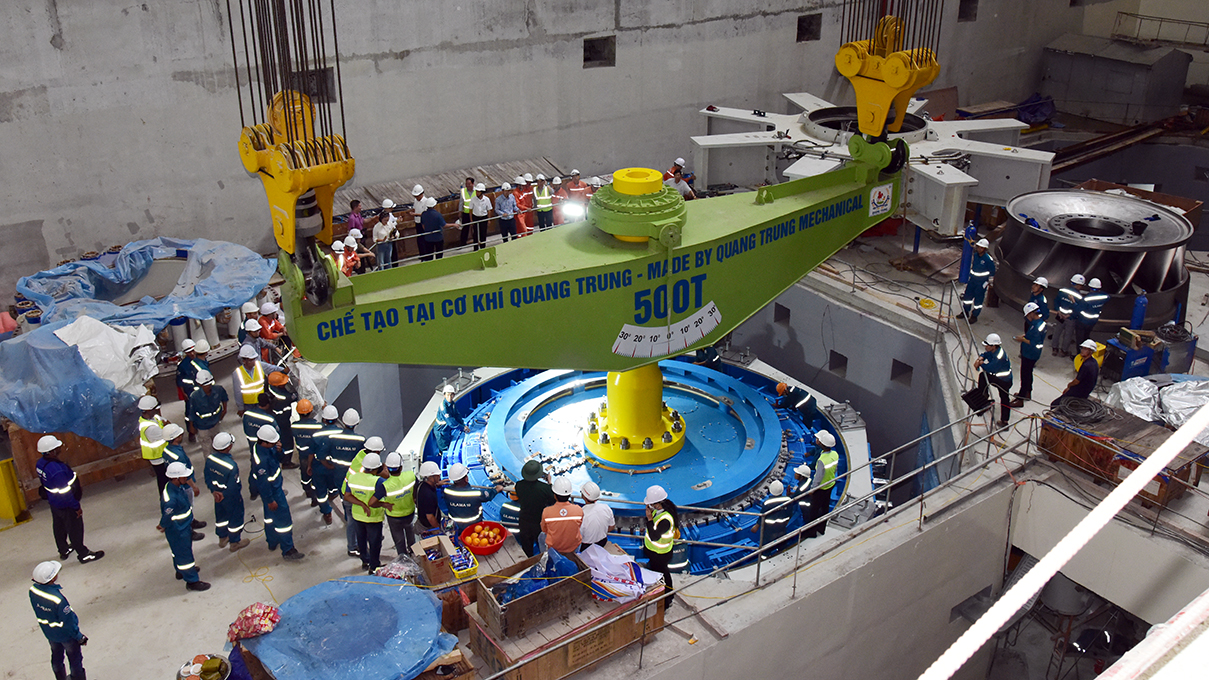

Rotor tổ máy số 1 đã được nhấc lên khỏi vị trí tổ hợp, dần đưa vào vị trí lắp đặt
Cảnh di chuyển rotor vào tâm tổ máy (lúc 11h40 ngày 26/7/2024)
Rotor đã được hạ xướng stator tổ máy (lúc 12h15)
Cảnh lúc rotor đã dần vào đúng vị trí (12h30)
Một đơn vị truyền thông phỏng vấn giám đốc Đoàn Tiến Cường tại hiện trường
Lãnh đạo EVNPMB2 tặng hoa các đơn vị sau khi lắp đặt thành công
Các đơn vị chụp hình lưu niệm

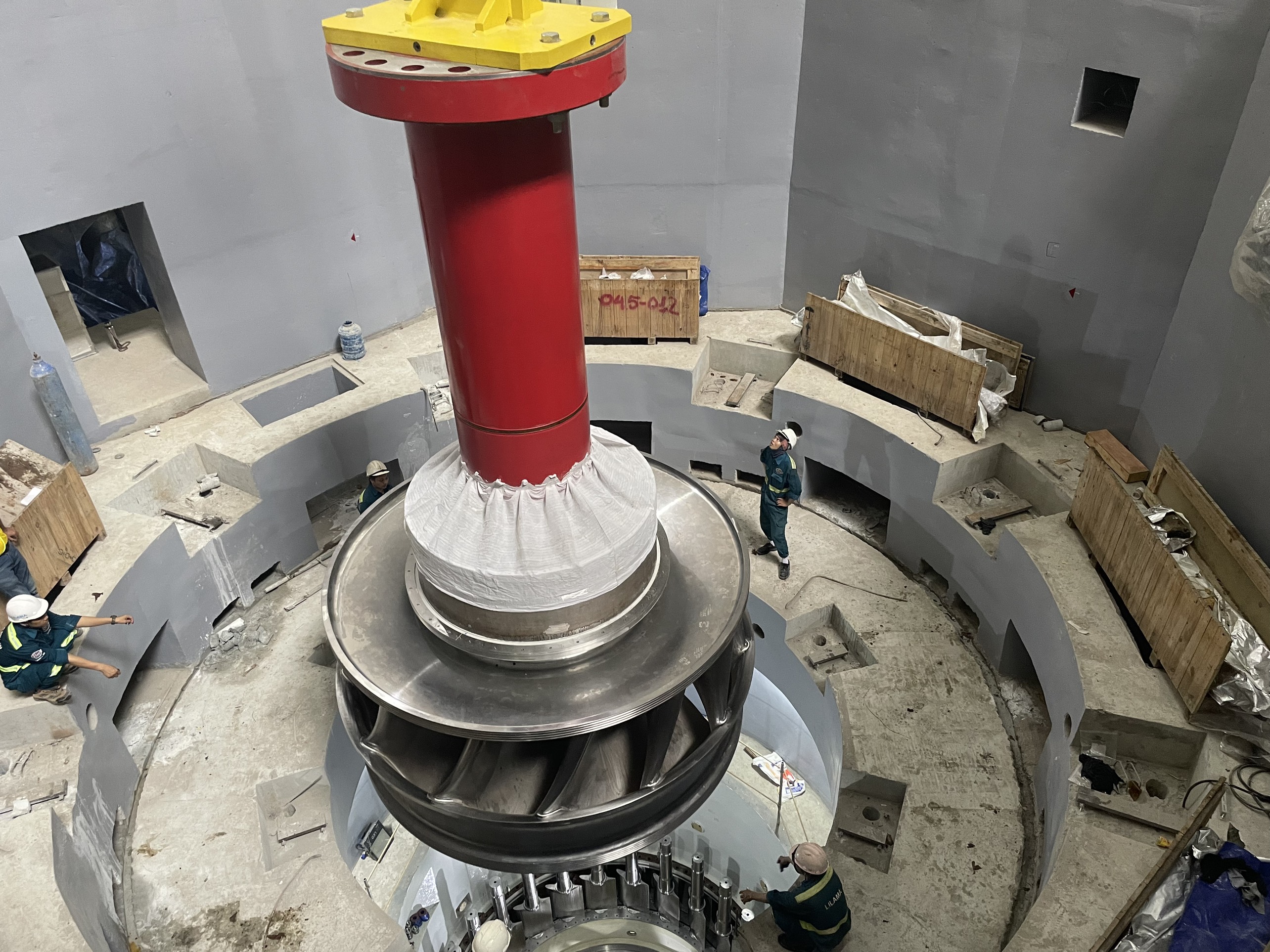

Trước đó, ngày 14/7/2024, Bánh xe công tác tổ máy 1 đã được đưa vào vị trí lắp đặt

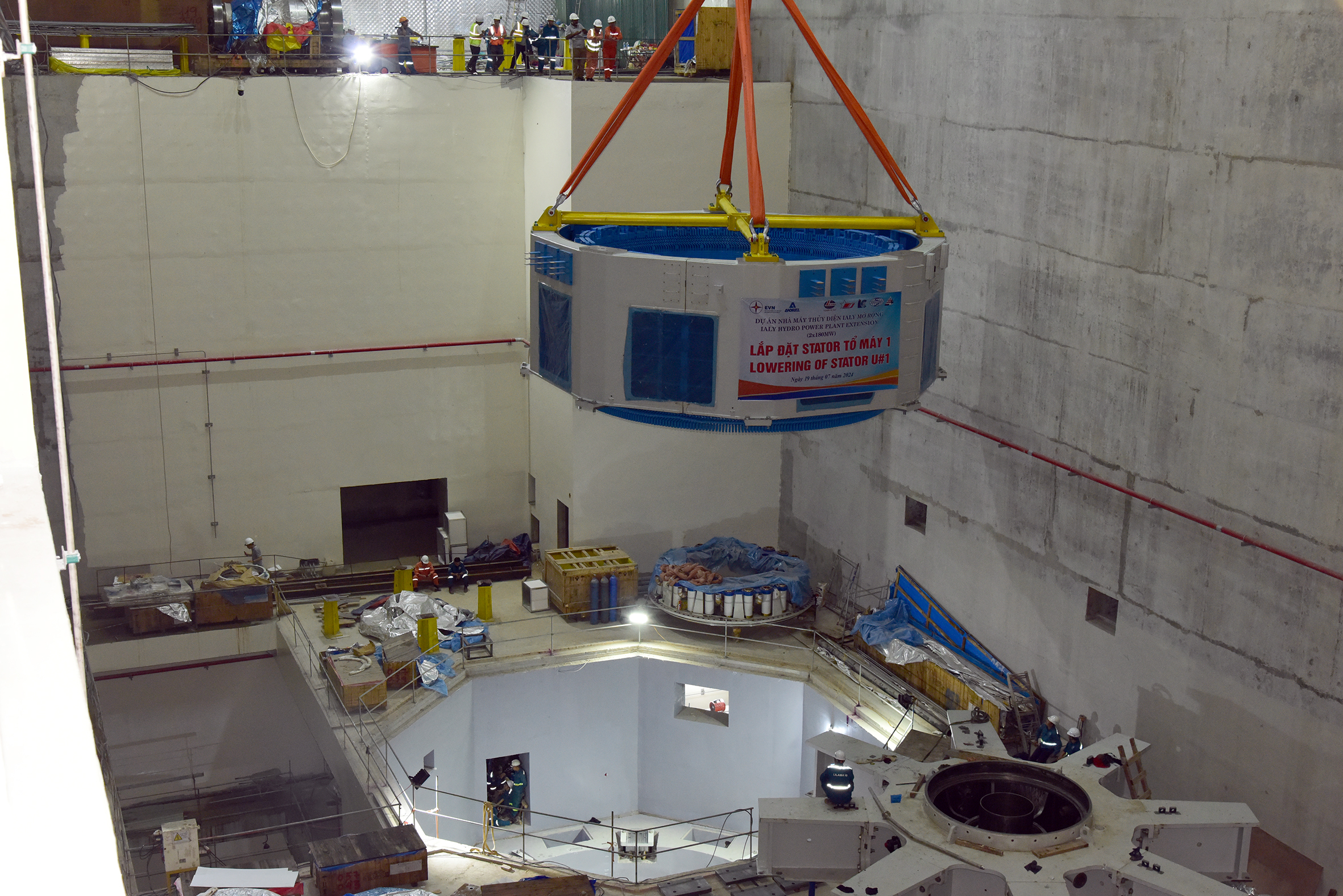

Đêm 19, rạng sáng 20/7/2024 Stator tổ máy được lắp đặt thành công
Ngọc Hiến đưa tin
