Hoàn thiện hệ thống đo đếm điện năng nhà máy thủy điện Pleikrông

Thứ sáu, 16/8/2013 | 07:38 GMT+7
Vừa qua, Công ty thuỷ điện Ialy chủ trì phối hợp với cùng các đơn vị liên quan: Công ty TNHH MTV Thí nghiệm điện miền Trung (CPCETC), Tổng Công ty Điện lực Miền Trung (EVN CPC), Công ty Mua bán Điện (EVN EPTC), Trung tâm Điều độ hệ thống điện Quốc gia (A0) hoàn thành công tác thí nghiệm, nghiệm thu đưa vào vận hành
        Vừa qua, Công ty thuỷ điện Ialy chủ trì phối hợp với cùng các đơn vị liên quan: Công ty TNHH MTV Thí nghiệm điện miền Trung (CPCETC), Tổng Công ty Điện lực Miền Trung (EVN CPC), Công ty Mua bán Điện (EVN EPTC), Trung tâm Điều độ hệ thống điện Quốc gia (A0) hoàn thành công tác thí nghiệm, nghiệm thu đưa vào vận hành hệ thống đo đếm điện năng chính Nhà máy thuỷ điện Pleikrông an toàn, đúng tiến độ.

        Theo quy định của Bộ Công thương, nhà máy điện ngoài hệ thống đo đếm dự phòng 1 (xuất tuyến), đo đếm dự phòng 2 (đầu cực máy phát) thì phải có hệ thống đo đếm chính cấp chính xác 0,2 lắp đặt tại cao áp máy biến áp phục vụ giao nhận điện năng trên thị trường điện.

        Khối lượng thi công lắp đặt hệ thống đo đếm chính đợt này gồm: 6 biến điện áp, 6 biến dòng điện, 2 công tơ cấp chính xác  0,2. Đơn vị thi công là Công ty TNHH MTV Thuỳ Dương, ngoài việc thi công lắp đặt thiết bị mới còn hoàn thiện phần cải tạo thu gom công tơ đo đếm hiện hữu về một tủ đo đếm. Thời gian triển khai công việc gấp rút trong 4 ngày, mặc dù thời tiết bất lợi, mưa kéo dài, điều kiện thi công khó khăn, nhưng các cán bộ, kỹ sư của Phòng kỹ thuật, Tổ đường dây &Trạm, Tổ sửa chữa điện Pleikrông với tinh thần "Công việc là chính" đã nỗ lực giúp đỡ đơn vị thi công hoàn thành công việc lắp đặt và đấu nối vào hệ thống, đảm bảo thời gian thi công đúng tiến độ, tạo điều kiện cho nhà máy giảm thiểu thời gian cắt điện, vận hành tuyệt đối an toàn.

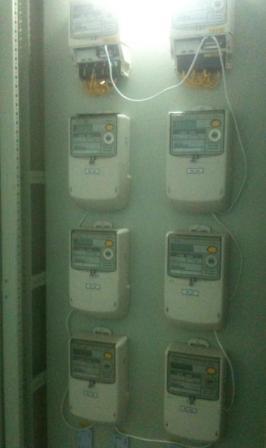

                                                    Tủ đo đếm điện năng lắp đặt mới

        Hệ thống thu thập và truyền số liệu công tơ từ xa cũng được Công ty đồng thời triển khai cài đặt cấu hình thông số thiết bị, đấu nối truyền thông, thiết lập cấu hình phần mềm trong cùng đợt công tác.

        Qua 10 ngày đưa vào vận hành chính thức sau khi thi công lắp đặt và thí nghiệm tổng mạch, toàn bộ hệ thống đã được các đơn vị thống nhất nghiệm thu, kết quả nghiệm thu các thiết bị và hệ thống đạt các yêu cầu kỹ thuật. Toàn bộ hệ thống đo đếm nhà máy thủy điện Pleikrông được hoàn thiện và đưa vào vận hành ổn định, đảm bảo công tác giám sát chỉ số điện năng, truyền số liệu đo đếm từ xa, phục vụ thị trường phát điện cạnh tranh theo đúng qui định.


                                                                                                  Nguyễn Văn Bá đưa tin
