Sau khi đóng điện trạm 220kV và xung kích 2 máy biến áp chính Thủy điện sông Bung 4 thành công vào lúc 17h40 ngày 6/9, các cán bộ kỹ thuật của Ialy bắt tay vào thí nghiệm của thiết bị điện tổ máy số 1.
Sau khi đóng điện trạm 220kV và xung kích 2 máy biến áp chính Thủy điện
sông Bung 4 thành công vào lúc 17h40 ngày 6/9,
các cán bộ kỹ thuật của Ialy bắt tay vào thí nghiệm của thiết bị điện tổ
máy số 1.
Thời tiết huyện miền núi Nam Giang vào những ngày tháng 9 thật sự khắc
nghiệt, nhiệt độ lên đến 38, 390 C làm cho mọi thứ trở nên ngột ngạt,
nhưng trước yêu cầu công việc, tiến độ từng thành viên Ialy vẫn miệt mài với
nhiệm vụ của mình. Đến ngày 17/9, các thiết bị điện thuộc tổ máy số 1 đã được
thí nghiệm xong. 7 bộ phiếu kết quả thử nghiệm được PTN Công ty bàn giao cho
các bên trên công trường đúng thời gian đã thống nhất. Đây là cố gắng góp phần
đẩy nhanh tiến độ quay không tải tổ máy số 1.
Đúng 20 giờ 40 phút ngày 19/9, tổ máy số 1 thủy điện sông Bung bắt đầu
được điều chỉnh cánh hướng, khối sắt vô tri nằm yên bấy lâu bắt đầu chuyển động,
bắt đầu thực hiện sứ mệnh của mình. Tất cả mọi người có mặt đều hồi hộp theo
dõi các thông số phần cơ khí của tổ máy (độ rung, độ đảo, nhiệt độ...), tốc độ bắt
đầu tăng dần từ 5% lên 10%, 50, 70 và cuối cùng là 100%. Các thông số vẫn nằm
trong giới hạn cho phép...mọi người thở phào nhẹ nhõm.

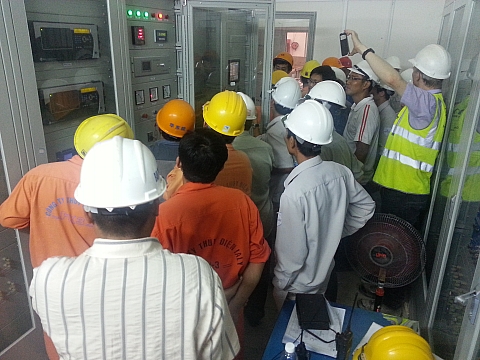

Hòa lưới tổ máy 1 thủy điện sông
Bung
Công việc tiếp theo lại được tiến hành, đó là chuẩn bị cho các phép thử
nghiệm ngắn mạch, không tải, hòa lưới, sa thải phụ tải. Ngày 26/9, lúc 11 giờ
37 phút, tổ máy số 1 Thủy điện sông Bung 4 được hòa vào lưới điện Quốc gia
thành công.
Chúng tôi, những thành viên đoàn cán bộ kỹ thuật của Công ty Thủy điện
Ialy tự hào vì đã đóng góp một phần đưa tổ máy số 1 Thủy điện sông Bung 4 hòa
lưới thành công. Đây là công trình thủy điện đầu tiên có công suất trên 100MW
(156MW) được CBCNV Ialy thực hiện thí nghiệm lần đầu đưa vào vận hành. Chúng
tôi cảm nhận được mình vững vàng, tự tin và trưởng thành hơn./.
Thành Nam đưa tin từ Sông Bung-Quảng Nam
