Lúc 04h28 phút, ngày 26/11/2024, Tổ máy H5-tổ máy đầu tiên của Nhà máy Thủy điện Ialy mở rộng đã chính thức hòa vào lưới điện quốc gia. Đây là dấu mốc quan trọng, ghi nhận thành quả của tất cả các đơn vị tham gia xây dựng nhà máy, từ năm 2021 đến nay.
Lúc 04h28 phút, ngày 26/11/2024, Tổ máy H5-tổ máy đầu tiên của Nhà máy Thủy điện Ialy mở rộng đã chính thức hòa vào lưới điện quốc gia. Đây là dấu mốc quan trọng, ghi nhận thành quả của tất cả các đơn vị tham gia xây dựng nhà máy, từ năm 2021 đến nay.
Trước đó, từ tối 25/11/2024, Ban QLDA Điện 2 đại diện cho chủ đầu tư (EVN), đã phối hợp với các đơn vị như Nhà cung cấp thiết bị - Tập đoàn Andritz Hydro GmbH (Ấn Độ), Trung tâm thí nghiệm điện 3, các đơn vị tham gia xây dựng trên công trường. Trong đó, Công ty Thủy điện Ialy là đơn vị chủ trì thực hiện các bước đóng điện theo phương thức cho đường dây trên không, từ trạm OPY 500kV Ialy đến trạm GIS của NMTĐ Ialy mở rộng; Đóng điện Máy biến áp lực 500 kV (T5), máy biến áp tự dùng TD95 và xung điện mạch khép vòng toàn trạm OPY 500 kV Ialy – GIS -Máy biến áp, đảm bảo đủ điều kiện cho tổ máy hòa lưới điện quốc gia.
Dưới đây là một số hình ảnh về sự kiện này.

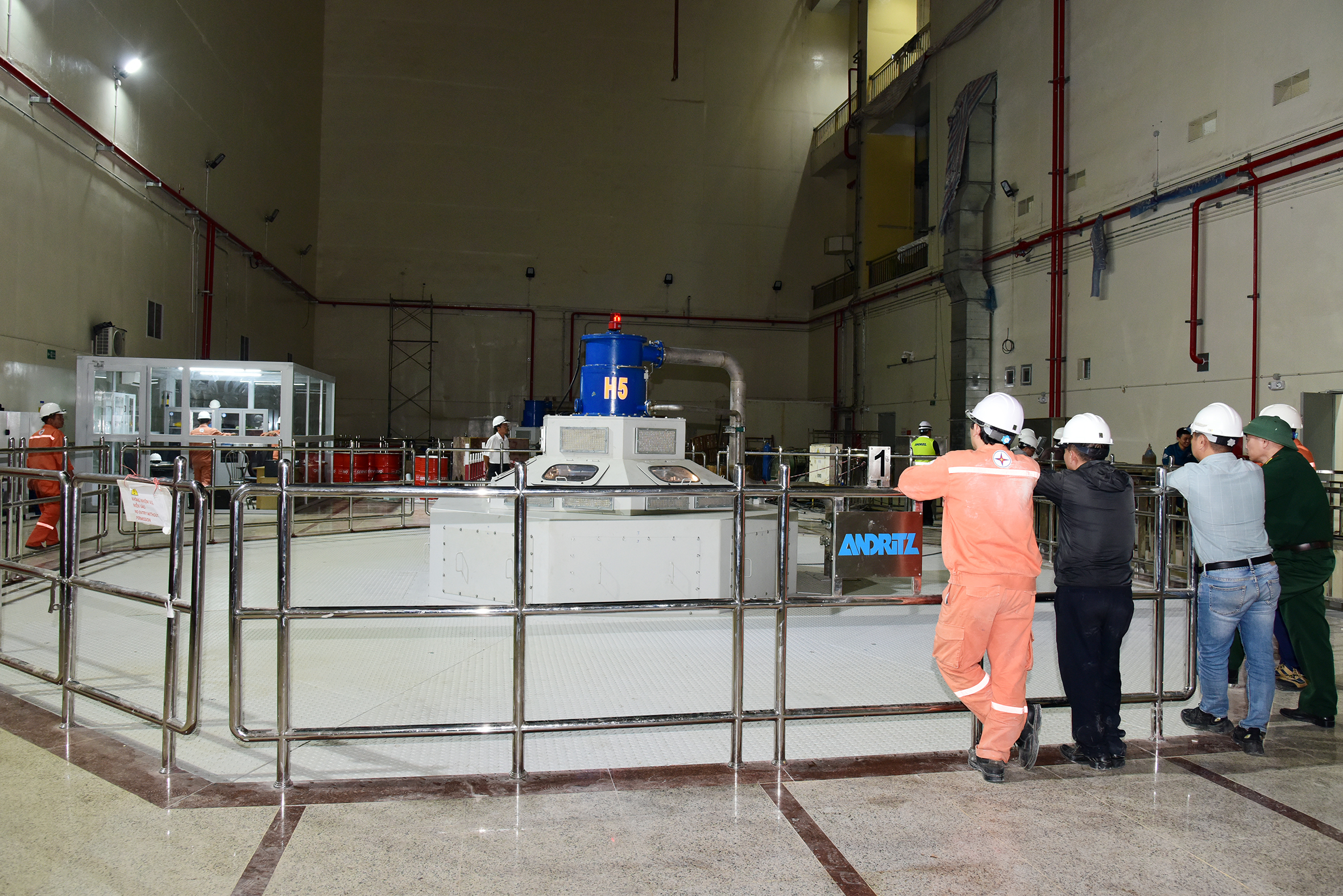

Tổ máy H5 Nhà máy thủy điện Ialy mở rộng

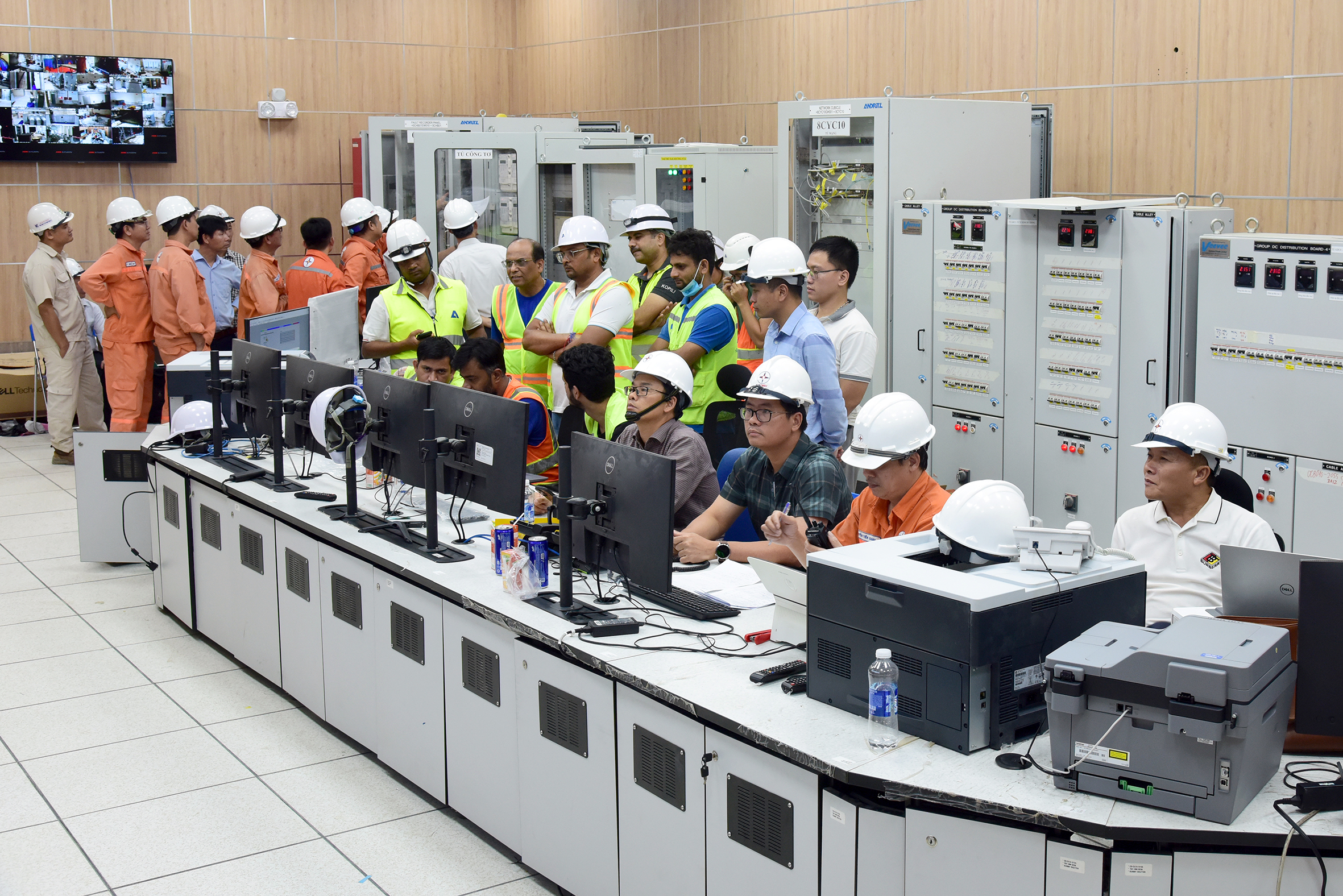

Quang cảnh ngày hòa lưới tại phòng Đều kiển trung tâm NMTĐ Ialy mở rộng

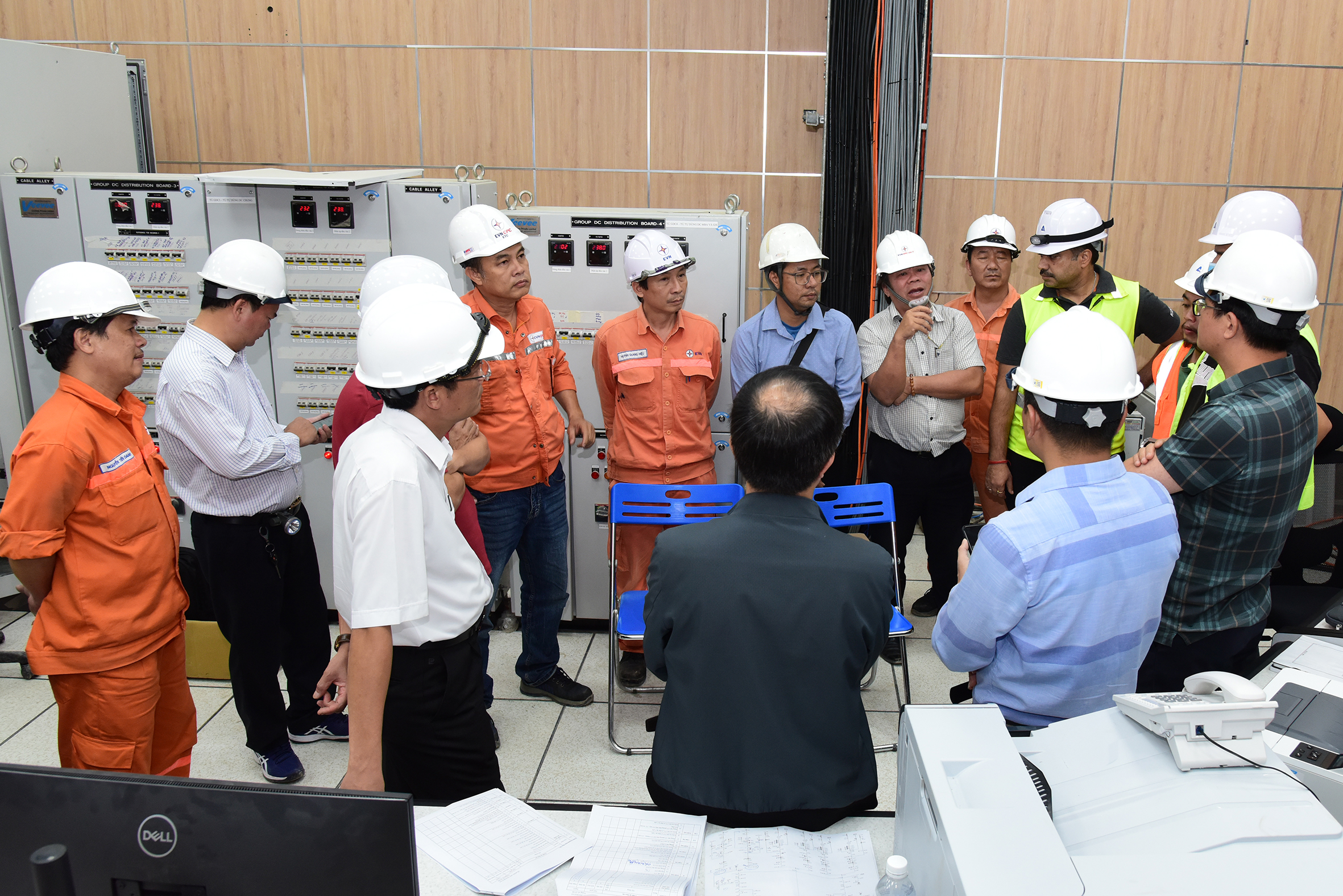

Các đơn vị họp nhanh tại công trường trước khi tiến hành các bước đóng điện, hòa lưới

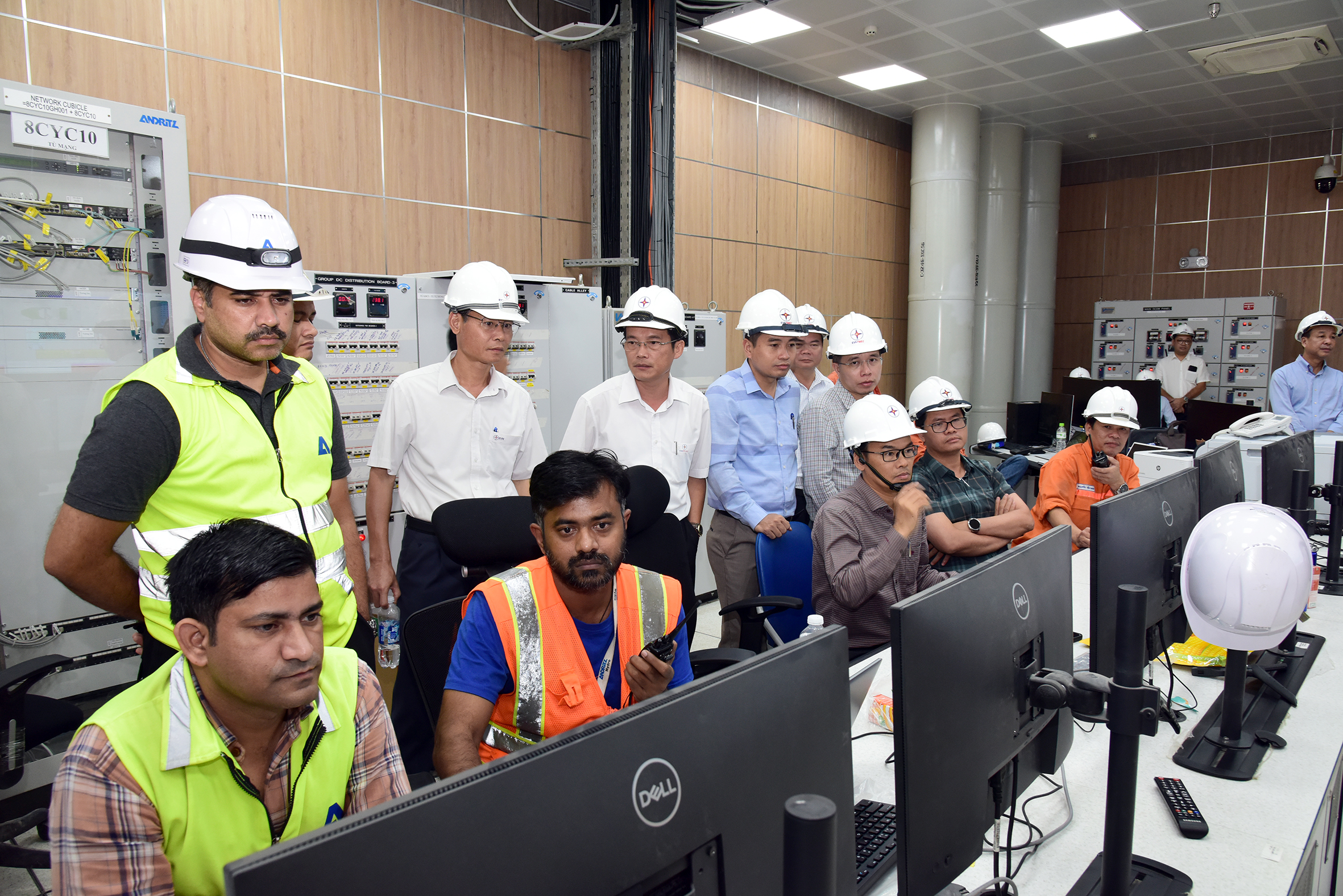

Lãnh đạo Công ty, lãnh đạo các đơn vị, nhà cung cấp thiết bị giám sát kíp trực vận hành Ialy thực hiện các bước đóng điện tại phòng ĐKTT Nhà máy

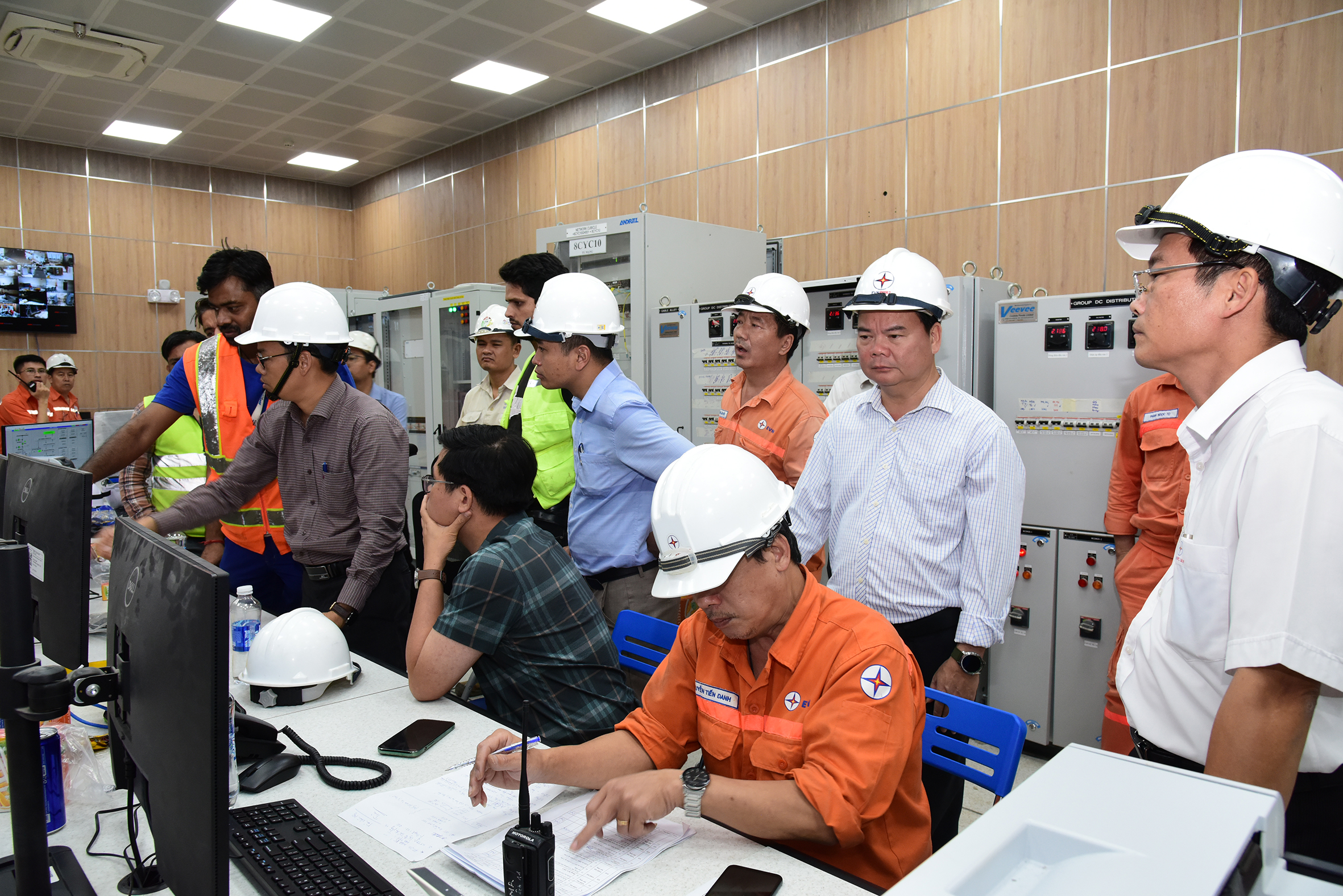

Trưởng ca vận hành Ialy kiểm tra các bước cuối cùng đóng điện khép vòng toàn trạm tại phòng ĐKTT , chuẩn bị đủ điều kiện hòa lưới

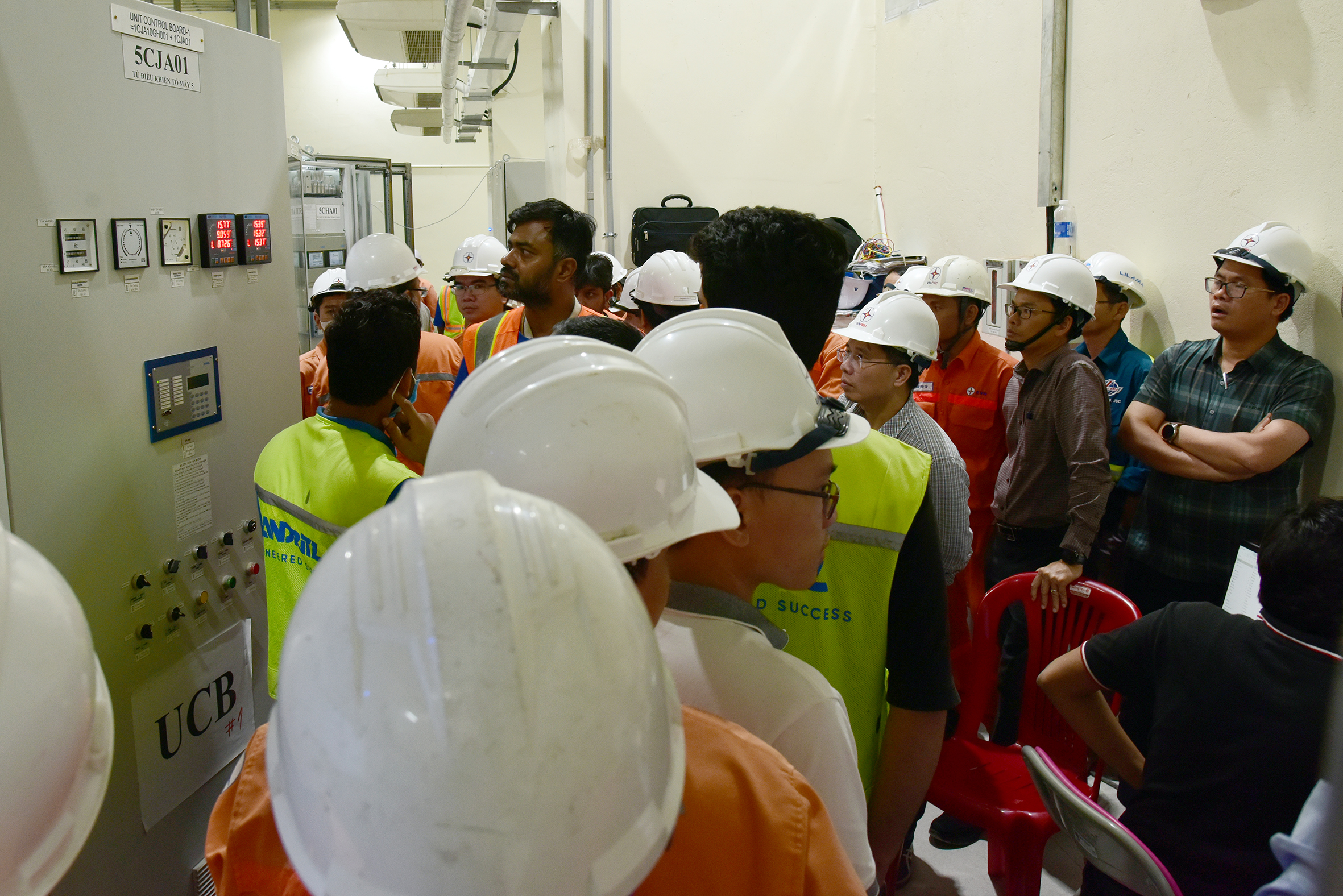

Đội PCCC chuyên ngành của Công ty trực sẵn sàng cho ngày hòa lưới

Van đĩa tổ máy H5 đã ở vị trí mở, sẵn sàng cho khởi động và hòa lưới

Cảnh hòa lưới tại tủ hòa đồng bộ H5
Đại diện chủ đầu tư - Giám đốc điều hành công trình Ialy mở rộng trặng hoa các đơn vị sau khi hòa lưới thành công
BBT
