Sửa chữa xong stator tổ máy 2 Thủy điện Sông Giang 2

Thứ tư, 27/8/2014 | 08:23 GMT+7
Ngày 23.8 vừa qua, toàn bộ việc sửa chữa, thay thế thanh dẫn máy phát điện số 2 Thuỷ điện Sông Giang 2 được thực hiện xong; stator máy phát qua kiểm tra, thử nghiệm đều đạt yêu cầu kỹ thuật. Đây là nỗ lực, cố gắng lớn của các cán bộ kỹ thuật đến từ Công ty Thuỷ điện Ialy.
Ngày 23.8 vừa qua, toàn bộ việc sửa chữa, thay thế thanh dẫn máy phát điện số 2 Thuỷ điện Sông Giang 2 được thực hiện xong; stator máy phát qua kiểm tra, thử nghiệm đều đạt yêu cầu kỹ thuật. Đây là nỗ lực, cố gắng lớn của các cán bộ kỹ thuật đến từ Công ty Thuỷ điện Ialy.

Trong quá trình thử nghiệm cao thế phục vụ thả rotor, đã phát hiện thanh dẫn máy phát tổ máy số 2 bị phóng điện. Để khắc phục vấn đề này, Công ty cổ phần khai thác Thuỷ điện Sông Giang đã mời Công ty Thuỷ điện Ialy xử lý. Việc sửa chữa, thay thế phải tiến hành qua 2 giai đoạn. Đầu tiên là xác định chính xác thanh dẫn bị hư hỏng, thuộc pha nào, lớp trong hay ngoài stator. Cán bộ kỹ thuật Ialy đã sử dụng nhiều thiết bị thử nghiệm, nhiều phương pháp chuyên môn để tìm kiếm và kết quả đã phát hiện 3 thanh dẫn lớp trong và 2 thanh dẫn lớp ngoài bị hỏng.

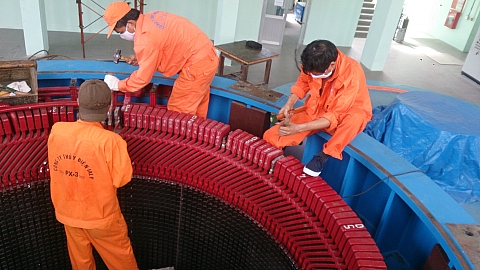

Cán bộ kỹ thuật Ialy đang thực hiện công tác sửa chữa

Công việc tiếp theo là thay thế các thanh dẫn bị hỏng bằng thanh dẫn mới. Với các thanh dẫn lớp ngoài thì việc tháo và thay thế khá đơn giản. Nhưng 3 thanh dẫn lớp trong thì phức tạp và tốn thời gian hơn do phải tháo 33 các thanh lớp ngoài để thay thế sau đó lắp lại. Với khối lượng công việc như vậy, nhưng trong khoảng 25 ngày, các cán bộ kỹ thuật của Ialy đã thực hiện thành công, stator máy phát qua kiểm tra, thử nghiệm đạt yêu cầu kỹ thuật.

Cũng cần nói thêm rằng, ngoài việc xử lý trên, Công ty Thủy điện Ialy còn đảm nhiệm các công việc khác tại Thủy điện Sông Giang 2 như lọc dầu các máy biến áp 110kV; thử nghiệm đưa và vận hành toàn bộ nhà máy.

Thuỷ điện Sông Giang 2 có công suất lắp đặt 38MW, gồm 2 tổ máy được xây dựng tại huyện Khánh Vĩnh, tỉnh Khánh Hoà do Công ty cổ phần Khai thác Thuỷ điện Sông Giang làm chủ đầu tư. Theo tiến độ dự kiến, nhà máy sẽ hoàn thành và vận hành thương mại vào tháng 11.2014.

                                                                                                                     Bài và ảnh của Anh Vũ
